Medizinisches ForschungsCentrum (MedForCe) - Der lange Weg zum größten Forschungsneubau der Münsteraner Universitätsmedizin
2001
- Erste Machbarkeitsstudie Neubau Mikrobiologie für die Virusdiagnostik
2006
- Beantragung Forschungsbau
2008
- Genehmigung des Ersatzbaus für das Institut für Mikrobiologie, Serologie, kulturelle Virusdiagnostik und Hygiene
anschl. Konzeptänderung:
Ersatzbau für das Institut für Mikrobiologie, Serologie, kulturelle Virusdiagnostik und Hygienemit 30,4 Mio. Euro brutto Baukosten
- Neubau eines Forschungsverfügungszentrums mit 66,0 Mio. Euro (brutto) Baukosten
- Zusammenfassung in Medizinisches ForschungsCentrum (MedForCe) mit 100,9 Mio. Euro brutto Baukosten
2013
- Abschluss des Wettbewerbs zum MedForCe mit dem Büro Henn Architekten als Sieger und 2. Preis für Nickl & Partner Architekten AG
- Beantragung des Zentrums für Medizinische Mikrobiologie und Hygiene sowie Medizinisches Forschungszentrum (MedForCe) mit 16.538 m² Nutzfläche 1-6
2016
- MedForCe in mit bis zu 14.942 m² Nutzfläche und 106 Mio. € brutto Baukosten förderrechtlich genehmigt
2018
- Kauf des Grundstücks am Coesfelder Kreuz vom Studierendenwerk
2019
- Einsatz der Baukoordinatoren von UKM IM GmbH und Medizinischer Fakultät zur Schärfung des planerischen Profils der Forschungsneubauten
- Beirat für Stadtgestaltung und Rat der Stadt beschließen Geschossigkeit des Forschungscampus Ost
- Umverlegung der Fernwärmeleitung der Stadtwerke auf dem künftigen Baugelände
- Kauf des Grundstücks Domagkstraße von der Stadt Münster

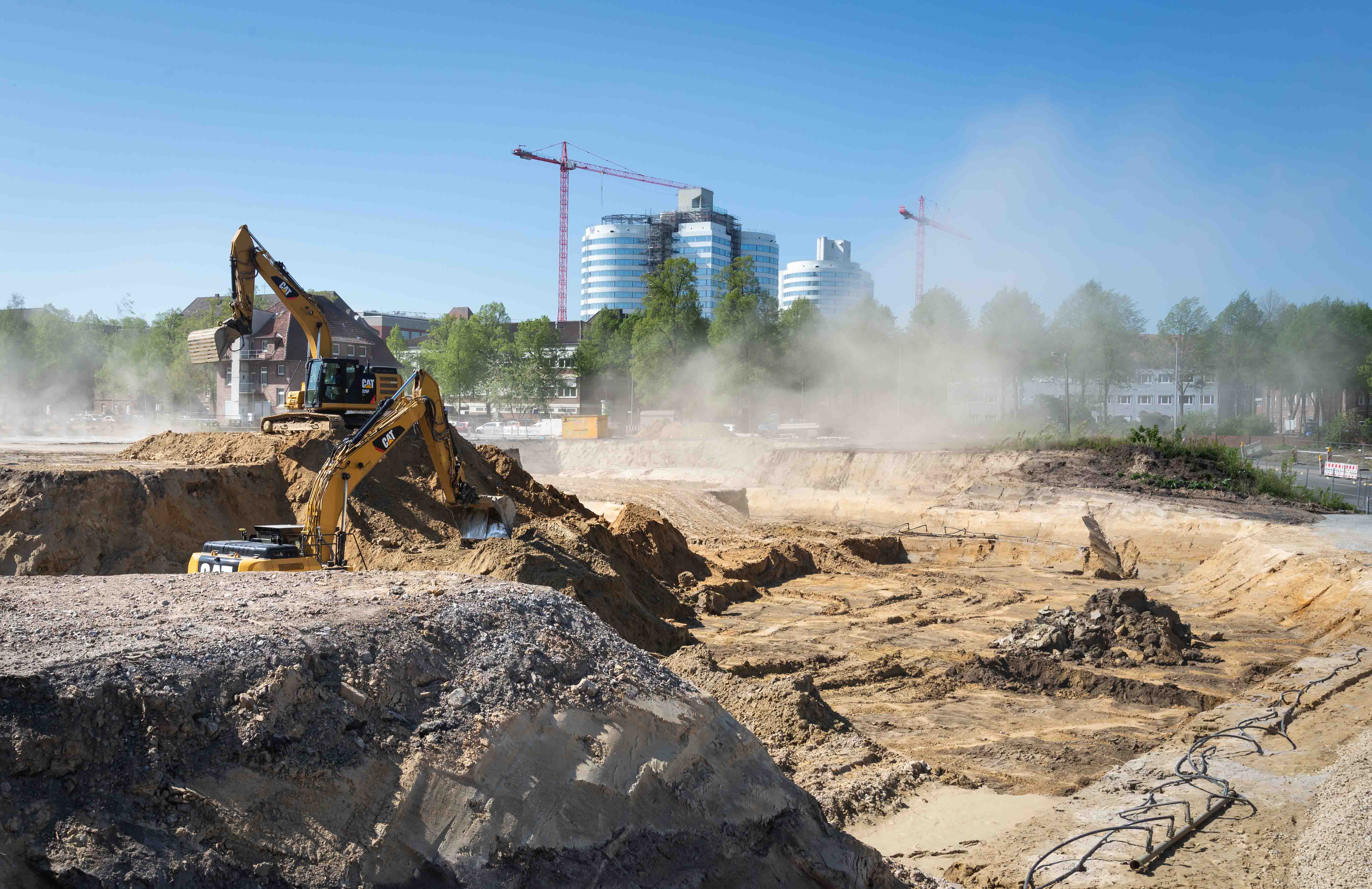

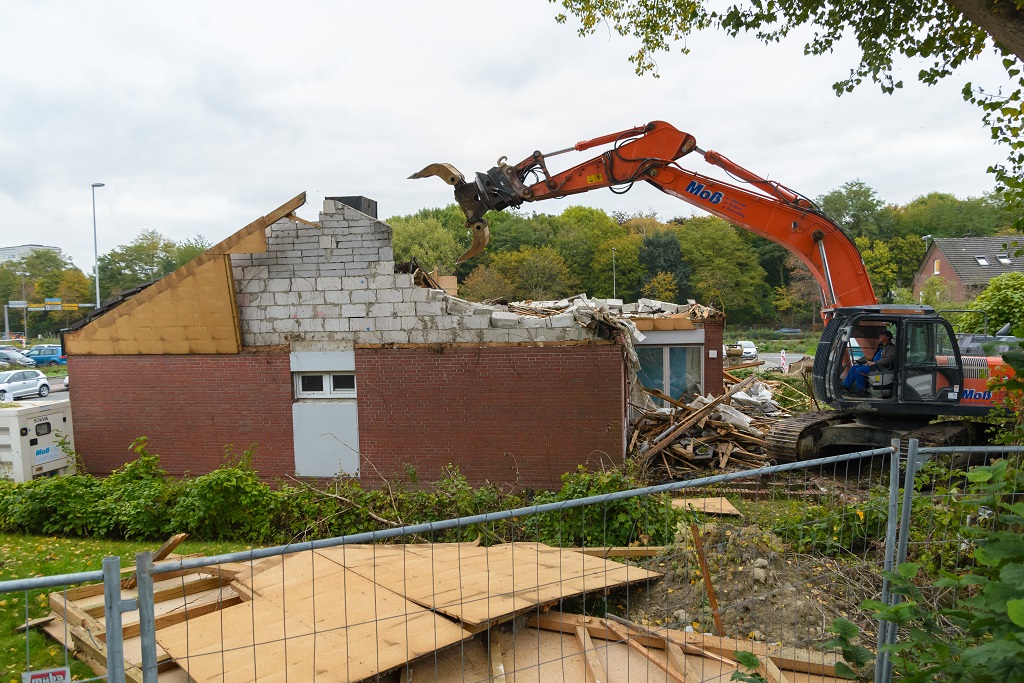

- Abbrucharbeiten beginnen mit dem Haus Domagkstraße 32
2020

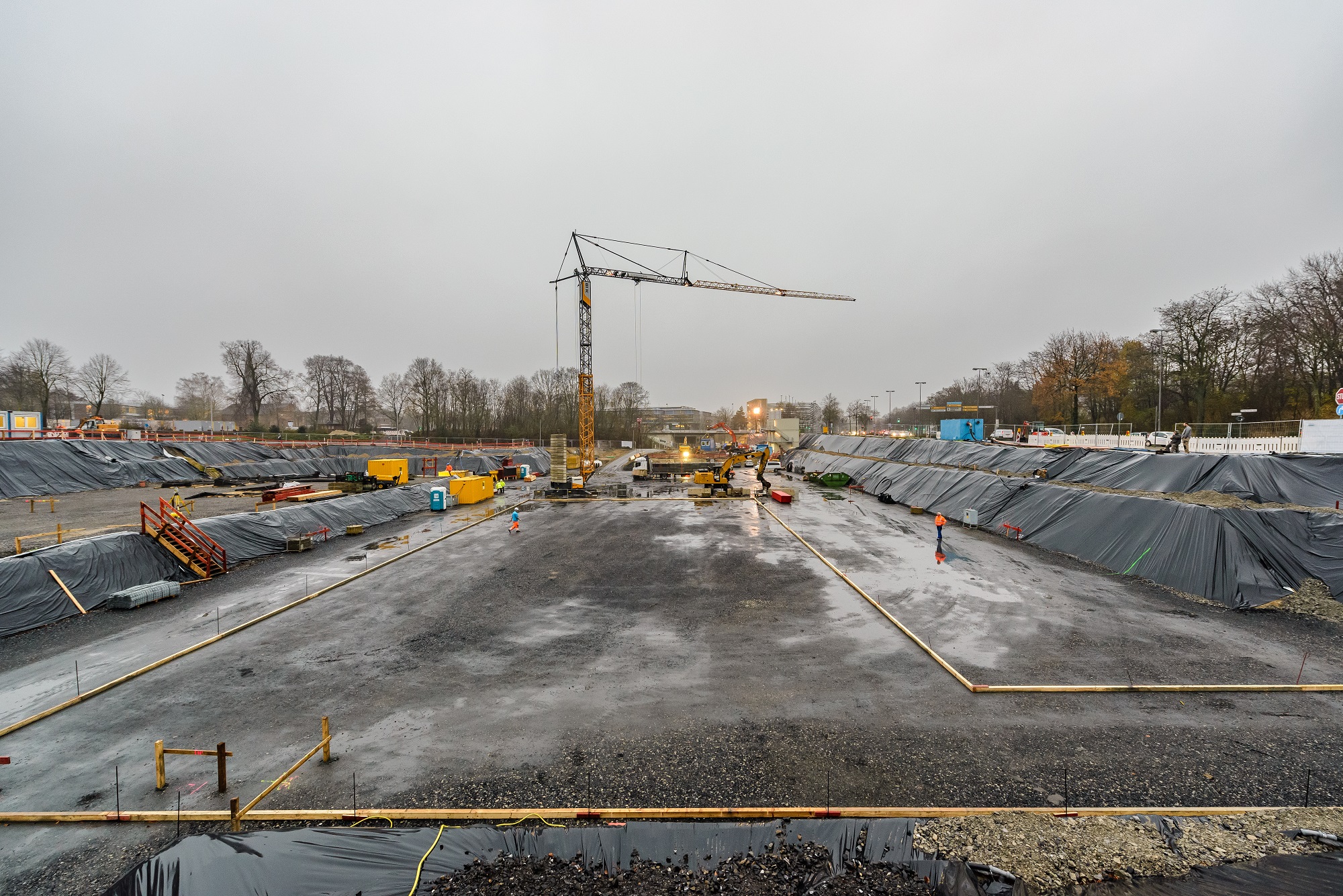

- Spatenstich im Januar

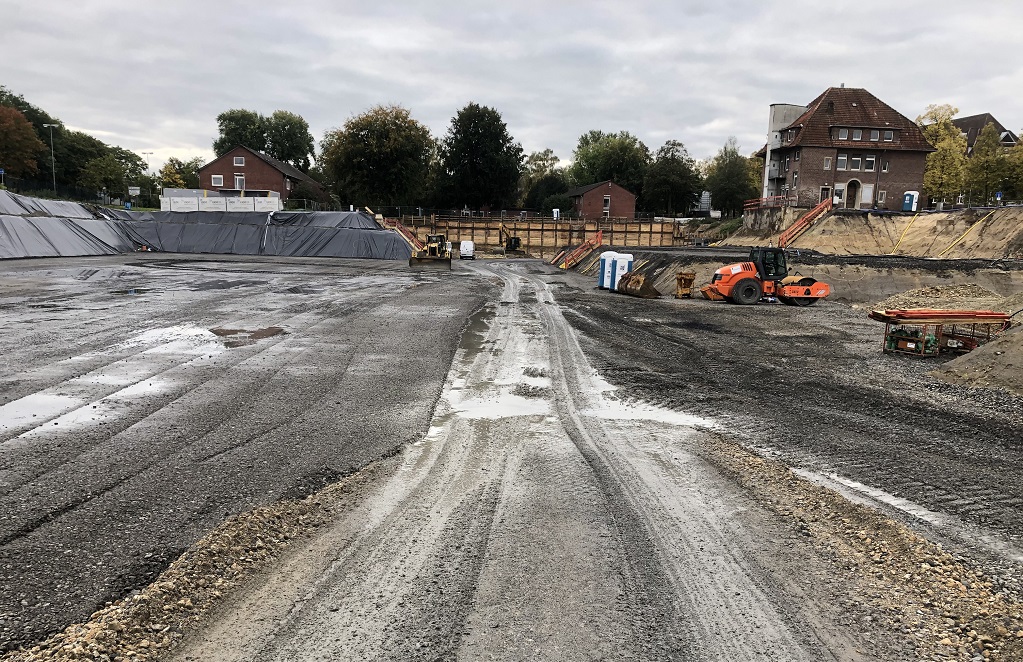

- Genehmigung der Haushaltsunterlage (HU) Bau durch das Ministerium für Kultur und Wissenschaft des Landes Nordrhein-Westfalen
- Teilbaugenehmigung und Grundsteinlegung im Oktober
2022

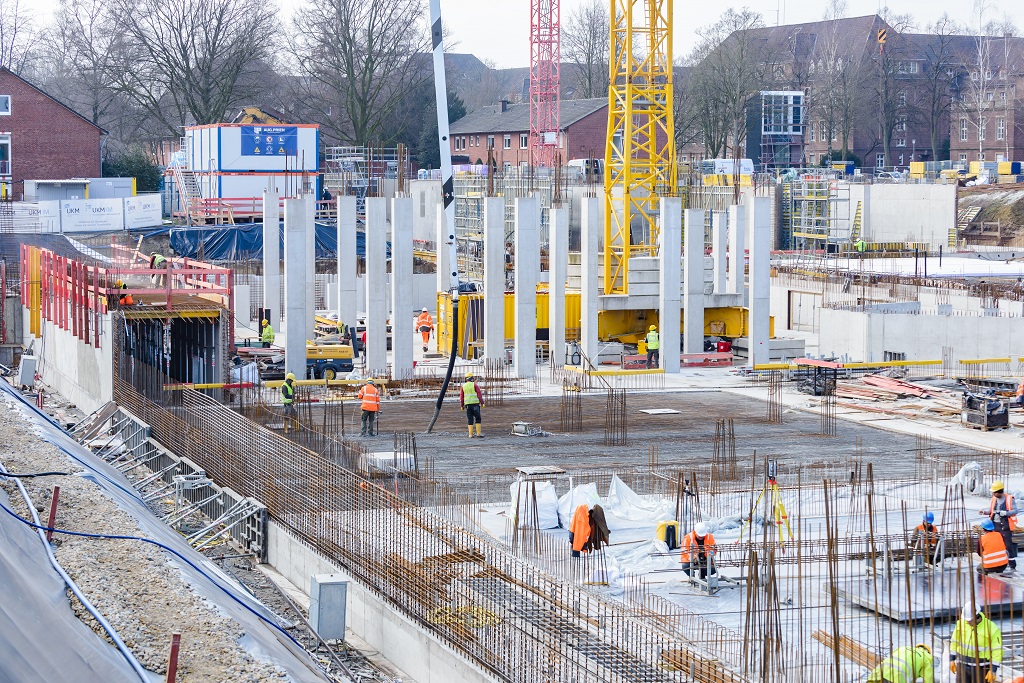

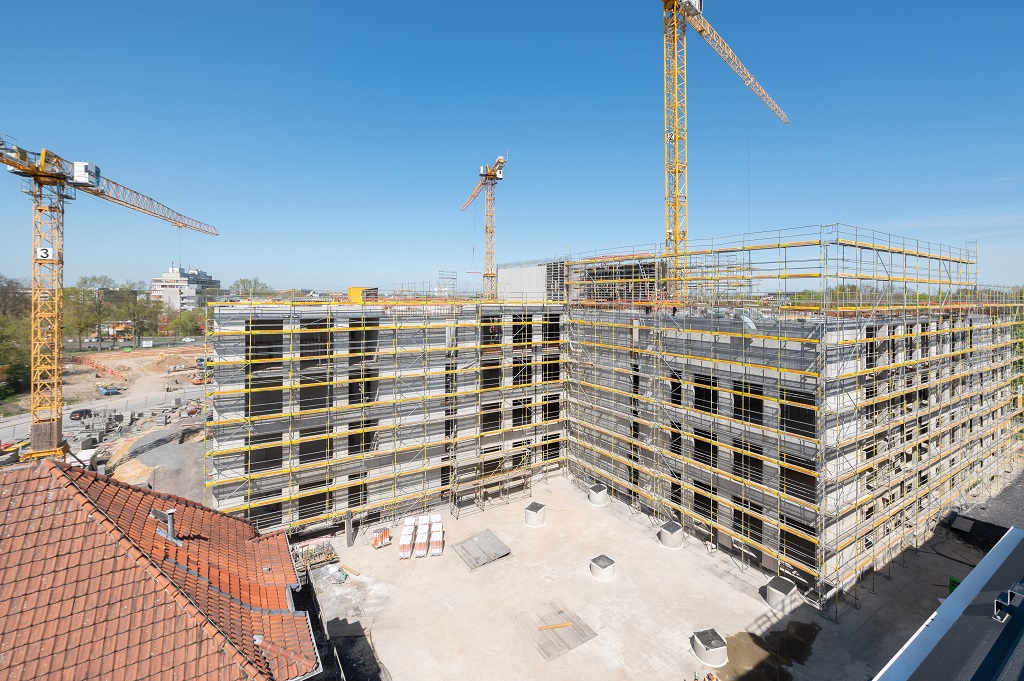

- Richtfest im April
- Rohbaufertigstellung im Juli
2026
Beginn der Umzüge im April
Body & Brain Institute Münster (BBIM) - von der ersten Projektidee bis zum Spatenstich in Rekordzeit
2017
- Einrichtung der Projektgruppe BBIM im Janur
- BBIM mit 3.853 m² Nutzfläche 1-6 im August beantragt
- BBIM mit 3.680 m² Nutzfläche 1-6 im September genehmigt
2018
- Beantragung Haushaltsunterlage (HU) Bau im November
2019
- Einsatz der Baukoordinatoren von UKM IM GmbH und Medizinischer Fakultät zur Schärfung des planerischen Profils der Forschungsneubauten
- Beirat für Stadtgestaltung und Rat der Stadt beschließen Geschossigkeit des Forschungscampus Ost
- Genehmigung Haushaltunsterlage (HU) Bau im Januar durch das Ministerium für Kultur und Wissenschaft des Landes Nordrhein-Westfalen
- abschließende Förderzusage des Landes NRW und des Bundesministeriums für Bildung und Forschung im Juli
2020
- Spatenstich im Januar
- Teilbaugenehmigung und Grundsteinlegung im Oktober
2022

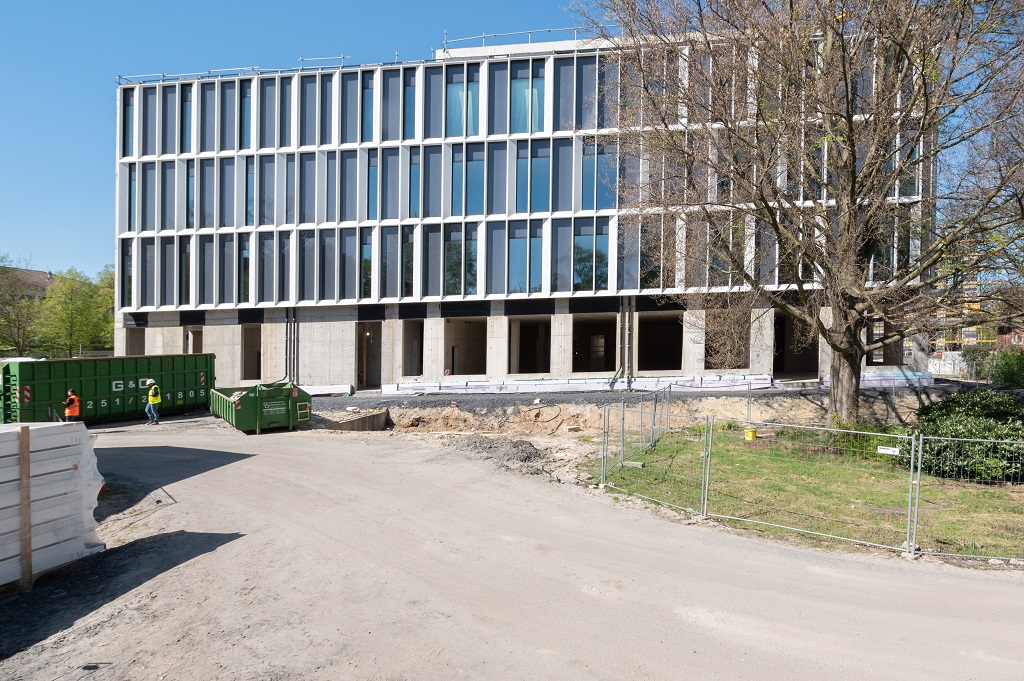

- Rohbaufertigstellung und Richtfest im April
2025

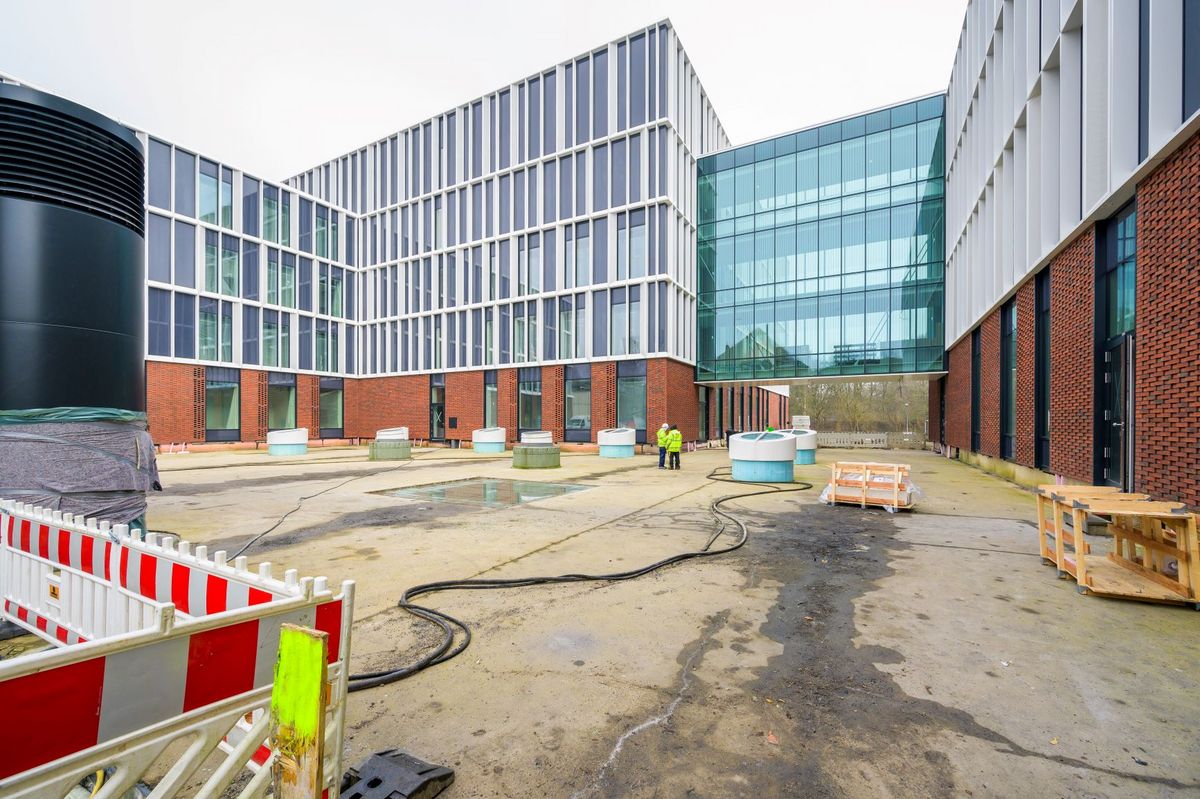

- Gebäudeübergabe an das Dekanat der Medizinischen Fakultät im März
Umzüge von April bis Juni
